시공 사례

욕실 리모델링, 며칠이면 끝날까

2026-09-07 · 6분

### "며칠 집을 비워야 하나요?"

스튜디오 세이렌에 욕실 문의가 들어오면, 비용 다음으로 꼭 따라오는 질문입니다.

출퇴근은 해야 하고, 아침 샤워는 어디서 하나 싶고. 사실 기간이 며칠이냐는 건 일정보다 생활 문제거든요.

먼저 답부터 드릴게요. 욕실 한 칸 리모델링은 보통 5일에서 7일이 걸립니다. 빨리 못 하는 게 아니라, 중간에 반드시 말려야 하는 시간이 있어서 그렇습니다.

방수가 그렇습니다. 발라놓고 굳기를 기다리는 동안엔 그 위에 아무것도 못 올리거든요.

그레이 타일과 간접조명으로 마감한 욕실 전경
그레이 타일과 간접조명으로 마감한 욕실 전경

욕실 공사는 이 순서로 흐릅니다

먼저 전체 그림부터 보여 드릴게요. 욕실 리모델링은 대략 이 순서를 따릅니다.

철거 → 설비(배관·전기) → 방수 → 방수 양생 → 타일 → 도기·수전 설치 → 담수 테스트 → 마감·실리콘.

이 순서가 왜 이렇게 짜였는지를 하나씩 보면, 5~7일이라는 시간이 어디서 나오는지 자연스럽게 보이실 거예요. 핵심부터 말하면, 시간을 잡아먹는 건 사람 손이 아니라 '말리는 시간'입니다.

1일차: 철거 — 골조의 진짜 상태가 드러나는 날

가장 먼저 기존 타일, 욕조, 변기, 세면대를 걷어냅니다. 오래된 배관과 전선까지요.

철거를 해보면 그제야 벽 안과 바닥 아래 상태가 보입니다. 도면으로 짐작은 하지만, 타일을 뜯기 전엔 누구도 단정 못 하거든요.

여기서 예상 못 한 게 나올 때가 있어요. 방수층이 이미 깨져 있거나, 배관 이음새가 삭아 있거나.

그러면 일정은 그만큼 조정됩니다. 숨기지 않고 그 자리에서 말씀드리는 편이에요.

2일차: 설비 — 곧 벽에 덮일 뼈대부터

철거가 끝나면 배관과 전기를 새로 잡습니다.

수도와 배수 라인, 콘센트와 조명 배선. 이건 잠시 뒤면 방수와 타일로 다 덮입니다. 한 번 덮이면 다시 손대기가 정말 번거로워요.

그래서 설비는 빨리 끝내는 게 아니라 정확히 끝내야 하는 공정입니다. 여기서 한 칸 어긋나면, 마감 다 올린 뒤에 다시 뜯는 일이 생기거든요.

핸드샤워와 간접조명을 갖춘 샤워 공간
핸드샤워와 간접조명을 갖춘 샤워 공간

3일차: 방수, 그리고 기다리는 시간

설비 다음이 방수입니다. 스튜디오 세이렌이 욕실에서 가장 오래 들여다보는 공정이기도 해요.

저희는 한 겹으로 끝내지 않고 네 단계로 쌓습니다. 도막 1차, 시멘트 액방, 도막 2차, 그리고 나중에 타일 줄눈까지 방수의 일부로 봅니다. 성격이 다른 층을 겹쳐 물길을 네 번 끊는 방식이에요.

여기서 핵심은 '바르는 시간'이 아니라 '마르는 시간'입니다. 방수를 바르고 충분히 양생해야, 그 위에 타일을 붙여도 1년 뒤에 들뜨지 않거든요.

욕실 리모델링 기간이 며칠씩 걸리는 가장 큰 이유는, 방수가 굳기를 기다려야 하기 때문입니다. 이 문장은 어느 현장에 갖다 놔도 맞습니다.

타일 벽과 매입형 욕조가 자리 잡은 욕실 한쪽
타일 벽과 매입형 욕조가 자리 잡은 욕실 한쪽

4일차: 타일 — 양생이 끝나야 첫 장이 올라갑니다

방수가 제대로 굳고 나서야 타일을 붙입니다. 순서상 앞당길 수가 없어요.

바닥을 먼저 잡고 벽을 올립니다. 줄눈 간격, 배수구 쪽 물매까지 여기서 결정됩니다. 욕실의 첫인상이 사실 이 단계에서 거의 정해져요.

타일도 붙이고 끝이 아닙니다. 줄눈과 본드가 자리를 잡는 시간이 또 필요하거든요. 여기도 '기다림'이 한 번 더 들어갑니다.

5~6일차: 도기·수전 설치, 그리고 담수 테스트

타일이 자리를 잡으면 변기, 세면대, 샤워 수전, 거울, 액세서리를 답니다. 작아 보여도 이 마감이 완성도를 좌우해요.

그리고 스튜디오 세이렌은 마무리 전에 담수 테스트를 합니다. 욕실 바닥에 물을 가둬 24~48시간 둔 뒤, 한 방울이라도 새는지 확인하는 절차예요.

수위를 표시해두고, 시간이 지나 물이 줄었는지를 봅니다. 여기서 새면 그 자리에서 바로 잡을 수 있습니다.

타일을 다 덮은 뒤에 누수를 알면, 그 욕실은 다시 뜯어야 하거든요. 그래서 이 24~48시간이 전체 일정 안에 정직하게 들어갑니다.

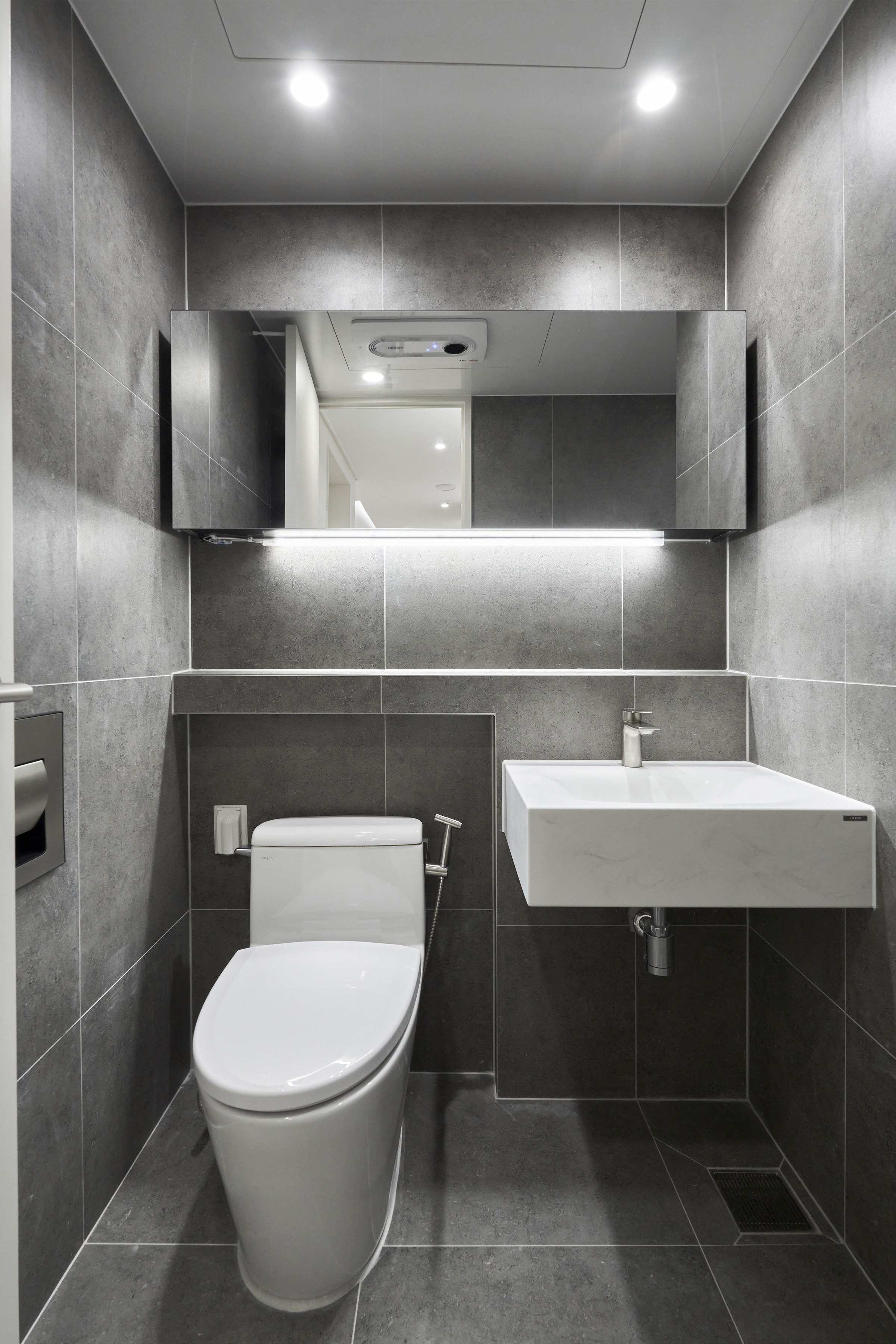

다운라이트와 타일 줄눈까지 마감을 마친 욕실 천장과 벽면
다운라이트와 타일 줄눈까지 마감을 마친 욕실 천장과 벽면

마지막: 실리콘과 청소, 그리고 인계

담수 테스트를 통과하면 실리콘으로 모서리를 마감하고, 현장을 정리해 인계합니다.

실리콘도 굳는 데 하루는 두는 게 좋아요. 마르기 전에 물을 쓰면 그 틈이 다시 약해지거든요.

그래서 "오늘 끝났으니 오늘 저녁부터 쓰세요"라고는 잘 말씀 안 드립니다. 하루 정도는 손대지 않고 두시길 권하는 편이에요.

솔직히, 기간을 줄이는 방법이 없진 않습니다

여기서 약점부터 먼저 말씀드릴게요. 일정을 줄이는 방법이 아예 없는 건 아닙니다.

사람을 더 붙이거나, 방수 양생을 짧게 잡거나, 타일을 서둘러 올리거나. 그렇게 하면 5~7일을 더 당길 수는 있어요.

그런데 줄인 시간은 대개 보이지 않는 곳에서 대가를 치릅니다. 방수가 덜 마른 채 타일이 올라가면, 당장은 멀쩡하다가 1년 뒤에 줄눈 사이로 물이 비칩니다.

그래서 저는 "며칠 만에 끝내드릴게요"를 앞세우지 않습니다. 그게 자랑할 일은 아니라고 생각해서요.

스튜디오 세이렌은 무하청 직영이라, 견적 낸 사람이 그대로 시공까지 책임집니다. 양생 시간을 줄여 일정을 당기면 그 책임이 고스란히 저한테 돌아오거든요. 그래서 일정에 욕심을 안 내는 편이에요. 통과한 방수는 담수 테스트로 한 번 더 확인하고 넘어가고요.

자주 묻는 질문

Q. 욕실 리모델링은 며칠 걸려요?

욕실 한 칸 기준으로 보통 5~7일입니다. 철거·설비는 빠르게 지나가고, 방수 양생과 담수 테스트처럼 기다려야 하는 시간이 일정의 상당 부분을 차지합니다.

Q. 욕실 공사하는 동안 집에 거주해도 되나요?

욕실이 한 칸뿐이면 공사 기간엔 그 욕실을 못 쓰니, 다른 욕실이 있거나 잠시 비우는 편이 편합니다. 욕실이 둘 이상이면 거주하며 진행하는 경우도 많아요. 현장 상황에 따라 다르니 함께 정합니다.

Q. 방수 양생은 며칠이나 기다리나요?

방수재 종류와 현장 온도·습도에 따라 다르지만, 충분히 굳혀야 타일이 1년 뒤에도 안 들뜹니다. 이 시간을 줄이면 일정은 당겨져도 누수·들뜸 위험이 올라가서, 스튜디오 세이렌은 양생을 무리하게 단축하지 않습니다.

상담 문의 →목록으로 →
